草堂校区子午书院电力增容改造顺利完成

发布时间: 2026-09-01 作者:来源: 总务处 点击: 次

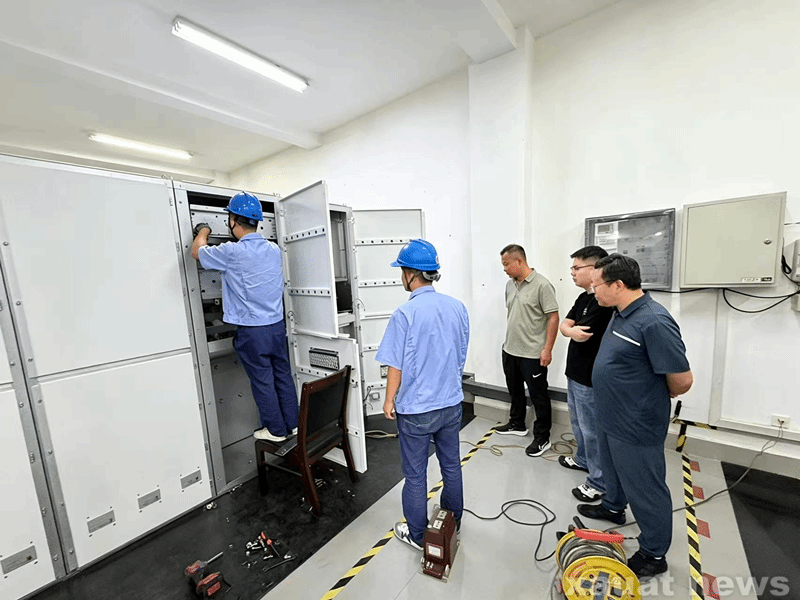

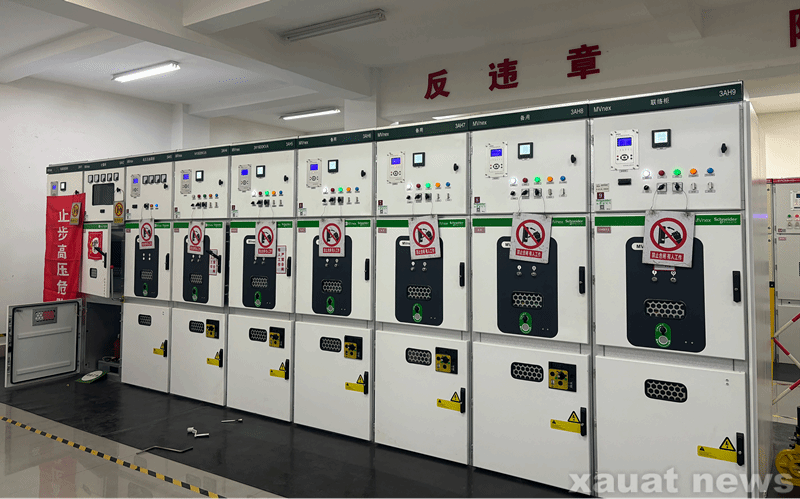

建大新闻网讯    8月31日,由总务处负责的草堂校区子午书院电力增容改造项目圆满完成,并通过国家电网西安供电局鄠邑区分局验收,子午书院相关楼宇高压电柜顺利合闸并正式通电,成功实现了高冠变139高九线6800kVA的增容目标。

自2026年4月项目启动以来,总务处、工程建设指挥部充分发挥“四千精神”,克服校区外线负载饱和及设备安装时间紧等困难,主动对接国网陕西省电力公司各级部门,积极准备设计方案,多次组织专家论证,实地开展负荷测算,展开多轮方案答辩,于6月获批在原有高冠变高压进线上增容6800kVA,既节约了重新敷设电缆的高额成本,又实现了与其它区域供电互为备供。

本次增容后校区供电负荷为40810kVA,实现了“两路电源,三条进线,互为备供”的供电模式,大大提高了草堂校区供电的可靠性及安全性,为学校的事业的高质量发展提供安全稳定的电力保障。

文字:仝航(总务处)

图片:任鹏辉(总务处)

编辑:陈莞苏
