雁塔校区多层学生公寓加装空调供电增容项目顺利完工

发布时间: 2018-12-14 作者:来源: 总务处 点击:

11月6日,雁塔校区学生区电力增容项目通过供电部门验收,正式通电,截止目前试运行满一个月,供电质量可靠,调试期间运行平稳。至此,雁塔校区多层学生公寓加装空调供电增容项目全部完工,学生公寓配置空调负荷不够这个问题得以解决。

雁塔校区多层学生公寓楼最早建设于2002年,由于供电线路设计容量有限,已难以满足学生加装使用空调、改善住宿环境的紧迫需求。为彻底解决这一问题,学校筹集专项资金近1000万元,立专项进行改造,并把该项目列入年度重点民生工程来推进。总务处作为项目负责部门,认真筹划、反复研讨、周密安排、严格管理,确保该供电增容项目如期、高质量完成。

多层学生公寓加装空调设计方案论证会

学生公寓加装空调供电增容项目是一项系统工程,对外涉及与供电部门协调,项目本身也因为计量、负载管控、兼容性等因素而具有较高的系统性和复杂性。整个项目建设历时7个多月,经过了前期调研初设,反复论证研讨、优化设计方案、电力增容申报、项目招标采购、合理有序施工等过程。最终项目共安装供配电设备18台、计量表箱214个,室外开挖9处,敷设室外电缆3781米、室内线缆131千米,安装桥架7800余米,宿舍改线2054 间,实现电力负荷量增容1250KVA,较之前装机量提高了62.5%。

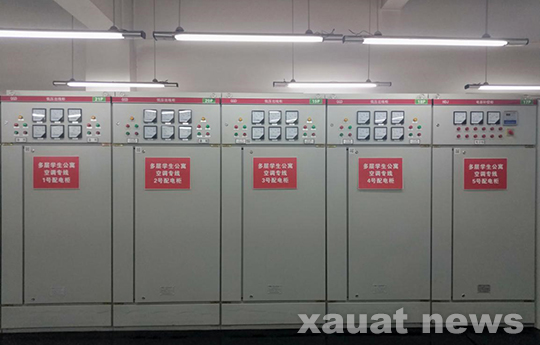

多层学生公寓空调专线配电柜

项目实施过程中,总务处与学生处、后勤服务中心有关部门紧密配合,在保证施工质量及尽量减小对学生学习生活的影响的前提下,合理安排工期,尽量选择暑假期间施工,做到了文明有序,安全施工。雁塔校区多层学生公寓加装空调供电增容项目顺利完工,提升了学生宿舍的电力供应硬件条件,及时有效落实了学校改善学生宿舍条件的决定。总务处将继续跟踪加装空调工程的后续政策,精心策划,确保此项工程后续工作的顺利推进,为给全校师生提供安全、优质、高效的后勤服务不懈努力。
