草堂校区规划建设专班:暑期不停歇,规划建设再提速

发布时间: 2024-08-03 作者:来源: 发展规划与学科建设处 点击:

编者按:2024年暑期以来,我校各单位(部门)认真学习贯彻党的二十届三中全会精神,落实学校暑期工作安排会部署,抢抓假期时光,做到暑期不停歇、工作不断线,用拼搏奋斗的姿态全力跑出建大“双一流”建设“加速度”,推动学校各项事业高质量发展。学校新闻网、官方微信现开设【暑期不停歇 奋进正当时】专栏,集中展示学校暑期各项工作成效,进一步激励广大师生砥砺奋进、勇毅前行,聚力推进我校各项事业再上新台阶、再展新气象。

按照学校“暑期工作模式”的总体要求,草堂校区规划建设专班按照学校《加快推进草堂校区规划建设工作方案》工作要求及任务分工,抢抓机遇,狠抓进度,分工负责,协同推进各项重点工作,力争做到“在建一批、开工一批、储备一批”的建设格局。

全力以赴推进在建项目建设及规划调整工作

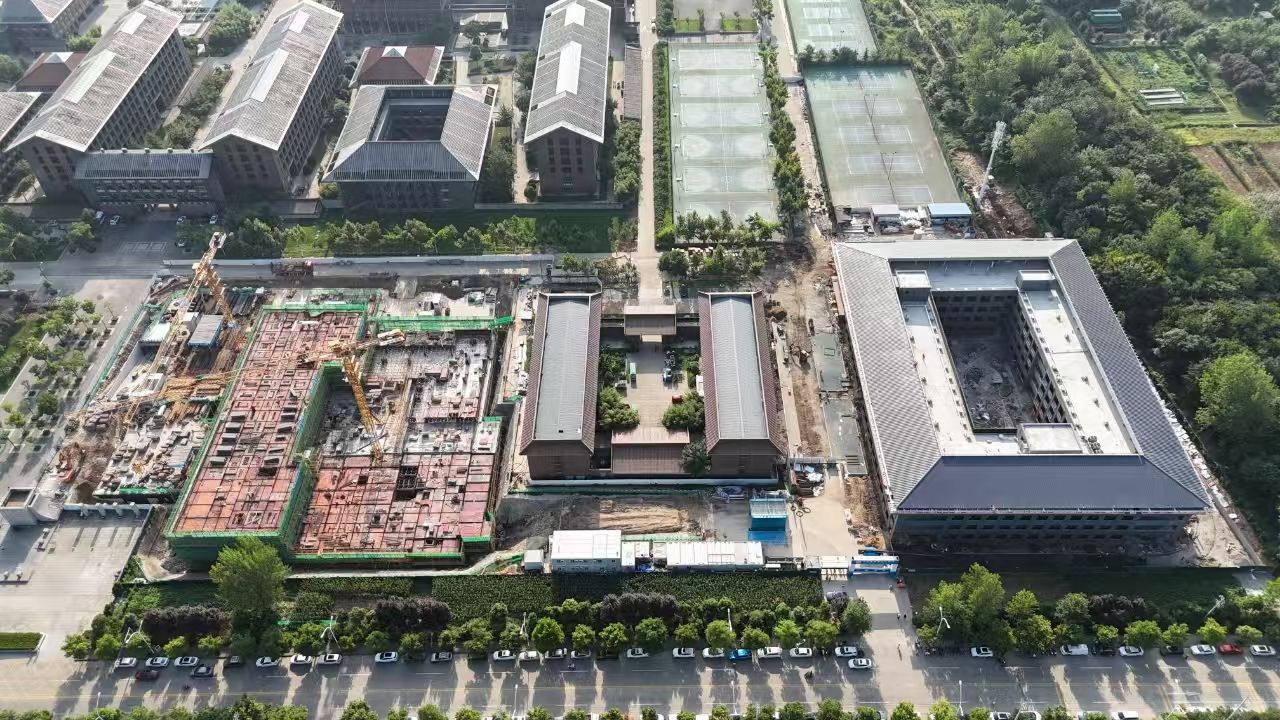

根据学校的安排部署,工程建设指挥部全员坚守岗位,全力以赴推进在建草堂学生公寓项目建设。目前,项目南楼正进行室内装修及室外管网等收尾工作,确保新学期开学正式投用。项目北楼已完成地下及基础部分施工,已开始主体建设,局部已施工至2层。该项目申报的国家第一批超长期特别国债专项资金已经正式拨付学校,给项目建设提供了坚实的资金保障。

此外,草堂校区控制性规划调整工作也积极推进。根据自然资源和规划局高新分局的要求,专题调研了西安市规划院和广东规划院,并准备了规划高度专项论证编制单位的采购材料,预计在近期完成采购及申报工作。8月5日,发展规划与学科建设处在行政楼三楼会议室组织召开草堂规划建设工作专班第六次会议。

积极推进子午书院、学府城北区项目建设

7月17日上午,发展规划与学科建设处、工程建设指挥部组织召开了子午书院、学府城北区规划设计专家论证会。校长赵祥模、副校长雷鹏、刘晓武出席会议。会议征询专家们的意见建议,初步确定了两个项目的规划设计方案。

7月20日,子午书院、学府城北区可研方案分别向校长办公会、党委常委会做了专题汇报,随后正式上报省发改委。目前,可研报告已通过省发改委、政府投资评审中心初审,将于近日召开可研评审会。

7月23日下午,工程建设指挥部组织学府城北区14家使用单位,召开了学府城北区初步设计功能确认会。目前,功能确认方案已陆续回收,初步设计工作顺利进行。计划在新学期开学前完成初步设计文件的编制和上报工作,同时暑期已启动设计采购相关工作。


储备项目工作有序开展

储备项目工作组分别与环境、土木、建筑学院进行深入对接,通过座谈了解需求及建议,并赴国内相关高校进行了实地调研考察,对项目的建筑风格、使用功能等进行讨论、确定,对建设面积、项目投资进行估算,已初步形成项目可研方案及设计方案。


信息来源:发展规划与学科建设处、工程建设指挥部
